Източник на снимката: Фейсбук

ВИДЕО: Ето какво се случва на "Армията"

Работи се усилено
  • 17/02/2026
Сподели:
ЦСКА показва прогрес както в играта, така и в резултатите, а такъв е видим и в реконструкцията на клубния дом на червените – „Българска армия“. Кадрите на SkyPoint показват новостите в процесите, които целят до доведат съоръжението в Борисовата градина в завършен вид.

„Още с първите кадри отговарям на въпроса защо по фасадата няма да има мазилка. Причината е, че се поставя паропропусклива мембрана. Тя изпълнява същата функция като мазилката, но се монтира много по-бързо. Мембраната не позволява на вятъра да преминава, а същевременно дава възможност на сградата да „диша“. Върху нея ще бъде поставена и каменната вата, която ви показах в предишния репортаж.

От по-далечен план се вижда докъде е стигнало поставянето на мембраната и изолацията. Долу имаше въпрос какви са тези съоръжения – най-вероятно това са чилърите, тоест външните тела на отоплително-охладителната система. По формата им личи, че не става дума за прозоречни панели. Те ще бъдат монтирани върху подготвените метални стойки на покрива.

На покрива на Сектор А има складирани доста материали – крепежи, изолация и елементи за довършване. Очаква се освен чилърите да бъдат поставени и слънчеви панели. Работници подготвят зоната за монтажа, а вече се виждат и трасета, по които вероятно ще се свързват външните тела с вътрешната инсталация.

В сектор А продължават довършителните работи – предстои полагане на замазка и подови настилки. На места се оформят нови стени и се виждат защитени ъгли, очевидно за зони с открит бетон, който ще бъде само боядисан.

Между сектор А и Б има помещение, което буди интерес. Вратите са плътни и в момента не може да се надникне вътре. По вида им предполагам, че става дума за служебно или охранително помещение. По таванните скари вече се полагат множество кабели – комуникации, захранвания и други системи.

В сектор Б напредва монтажът на козирката, включително прозрачните елементи. В ъгловите участъци работата е по-сложна и личи, че там ще има допълнителни довършителни дейности.

В сектор В подготовката на козирката започна най-рано и тук напредъкът е видим. Зад сектор Г вече се работи по павирането – виждат се работници, които фугират и режат елементи.

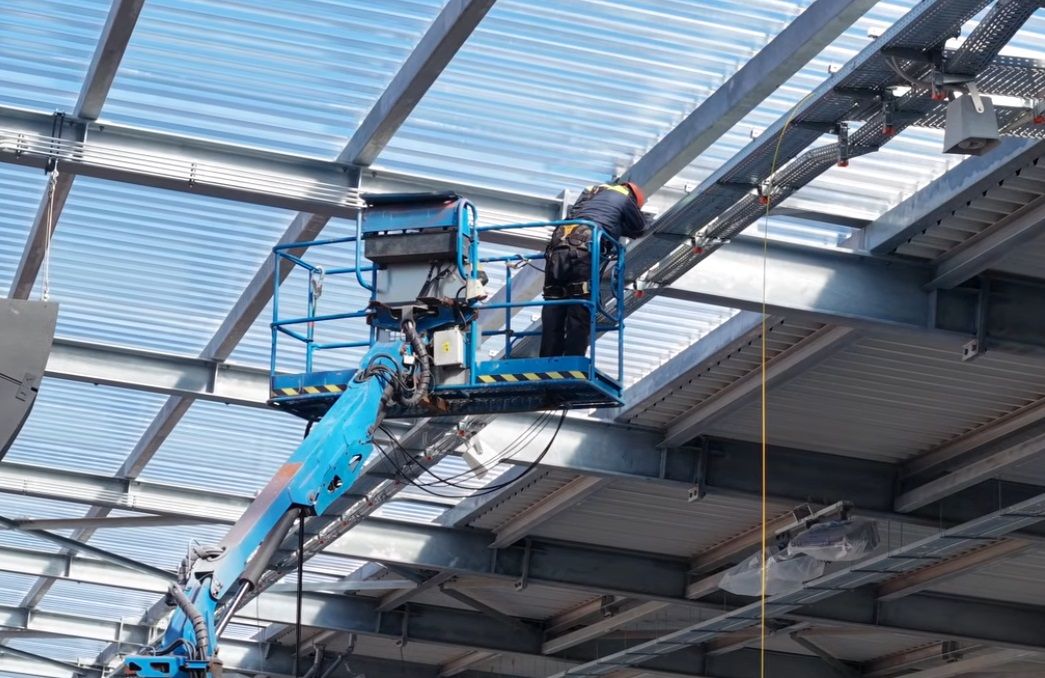

Двете видеостени са вече монтирани. С вишки се работи по кабелните трасета и озвучителната система. Има няколко нива кабелни скари, по които предстои да се положат всички комуникации.

Във вътрешните помещения текат активни довършителни дейности – монтаж на гипсокартон, изолация с вата, електроинсталации. На ниво „платинум“ се оформят специализирани помещения, а на „голд“ също се работи интензивно. На ниво „силвър“ видимостта е ограничена заради отраженията в прозорците.

Оформя се вход, през който ще може да влиза едра техника – камиони, линейки, пожарни. Все още не са започнали дейностите по седалковите панели – това ще стане след завършване на фасадните отвори, за да се гарантира суха среда.

От външната страна вече се копае – вероятно за отводняване или поливна система. Полага се мембрана, върху която ще бъде излят бетон“, отрази SkyPoint в своя канал в YouTube.

Подобни новини

ОСТАВЕТЕ КОМЕНТАР
